Wist je dat de WIP-analyse tool in PROPOS goed gebruikt kan worden om het onderhanden werk in de productie nog verder te verlagen en daarmee je doorlooptijden nóg verder te verkorten? Dit komt doordat de hoeveelheid WIP direct in verband gesteld kan worden met je doorlooptijd!
Denk je in wat er gebeurt als je de snelweg voor volle 100 procent benut. Je hebt dan file. In een file gaat je snelheid omlaag (soms sta je zelfs stil) en als je de output op een bepaald punt zou meten, zul je merken dat de output ook omlaag gaat. Dit is precies wat er vaak gebeurt in een high mix/low volume job shop. We creëren vaak onze eigen files door alle machines zo vol mogelijk te plannen, wat resulteert in lange doorlooptijden en veel onderhanden werk. Quick Response Manufacturing (QRM) leert ons dat wanneer je de capaciteit voor meer dan 80 procent benut, je doorlooptijden zullen exploderen, exponentieel toenemen.
Met andere woorden: Te veel WIP zorgt voor langere doorlooptijden.
Dit betekent dus dat het verlagen van de WIP zal resulteren in kortere doorlooptijden! De WIP-analysetool helpt je om inzichtelijk te krijgen wáár je de WIP het beste kunt verminderen. De WIP-analysetool kan worden gebruikt om het verloop van het celproces te volgen. De hoeveelheid WIP kan direct worden gerelateerd aan de hoeveelheid white space in je processen. Te veel WIP leidt tot (te) lange wachttijden. Te weinig WIP resulteert in een laag rendement of kan zelfs leiden tot leegstand en daarmee stilstand van cellen.
De lijn in de WIP-analysetool zal stijgen met de hoeveelheid vooraf berekende bewerkingstijd wanneer een PO de cel binnenkomt en zal dalen met deze waarde als een PO de cel verlaat. Als er niet genoeg capaciteit in een cel is, gaat er meer werk de cel in dan dat er uit gaat, doordat de beperkte capaciteit de WIP niet kan verwerken. Als de WIP-lijn constant toeneemt, betekent dit dat de geselecteerde cel hoogstwaarschijnlijk een bottleneck is, of dreigt te worden.
In situaties waarin de hoeveelheid WIP gedurende een lange periode niet onder een bepaald aantal uren – laten we zeggen 200 uur – komt, kan een vermindering van de hoeveelheid WIP wenselijk zijn. Een dergelijke situatie geeft aan dat er te veel WIP in de cel is. Het verminderen van de WIP resulteert in minder white space en zal resulteren in een betere doorstroming. Ook zal het verlagen van WIP resulteren in minder werkkapitaal en zal er meer ruimte beschikbaar komen op de werkvloer.

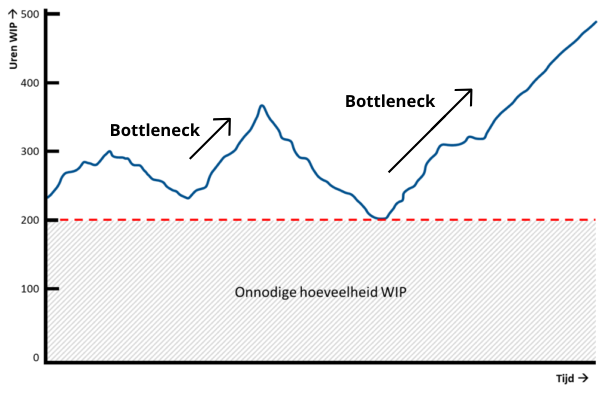

In het onderstaande voorbeeld zal dit betekenen dat de hoeveelheid WIP met zeker 200 uren vermindert kan worden, zonder dat het de processen binnen die cel negatief zal beïnvloeden.
De hoeveelheid WIP tussen bepaalde cellen kan in PROPOS op verschillende manieren verlaagd worden.
Zie ook onze video over het reduceren van WIP door middel van POLCA:
Meer PROPOS
Meer weten over PROPOS? Op LinkedIn posten we regelmatig video’s, artikelen en cases.
PROPOS software
Groningerweg 13B
9765 TA Paterswolde
Nederland
(+31) 088 4561 265
in**@pr*************.nl
Privacyverklaring | Copyright © 2023
Wij laten u graag zien wat de mogelijkheden voor uw bedrijf zijn. Vraag nu een demo aan!
Liever even bellen?
(+31) 088 4561 265
Wij laten u graag zien wat de mogelijkheden van PROPOS voor uw bedrijf zijn. U kunt ook een demo aanvragen.
Liever even bellen?
(+31) (0) 850 479 865
Stel gerust uw vraag. Wij helpen u graag verder.
